  • 宜州西项目首条超高压电力线路迁改完成
  • 宣布时间:2023-03-21 10:49:52  来源:OB视讯  点击数量:

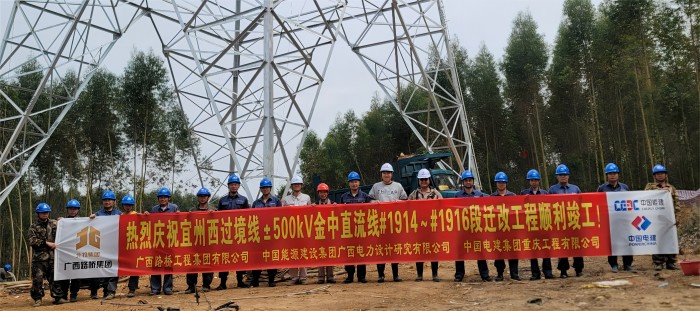

  •   3月17日 ,宜州西项目首条超高压电力线路顺利完成迁改并恢复送电 ,为后续项目建设事情扫清障碍 。

      电力线路的迁改是影响项目建设推进的重要因素 ,宜州西项目全线共需迁改7条超高压线路 ,此次完成迁改的是位于主线K34+272处的金中直流500kv超高压线 ,需拆除单回铁塔1基 ,新建单回铁塔2基 ,线路长度485米 。

      电力迁改的线路电压品级高 ,迁改手续庞大、周期漫长 ,涉及产权单位繁多 ,施工条件苛刻 ,推进历程异常艰难 。面对困难 ,宜州西项目提前谋划、连续跟进:一是建立电力线路迁改事情小组 ,凝聚各部分精干力量 ,以挂图作战、倒排工期的方法 ,急事特办、专人专办 ,齐心协力加速各项任务落实;二是积极协调各方资源 ,扎实做好相关手续的协调理理 ,尤其是提前协调供电公司向上争取停电窗口期 ,排定停电接割时间 ,突破第一道难关;三是积极协同相关迁改步队 ,组织专业步队深入现场重复勘察 ,研究现场施工计划 ,制订可行的杆线迁改计划;四是组织相关单位召开超高压线迁改推进事情专题集会 ,研究讨论制定各项施工计划 ,高效组织抢事情业 。迁改事情启动后 ,宜州西项目统筹抓好施工质量、宁静和进度管控 ,积极协调各方资源助力迁改步队克服施工难题 ,确保了迁改事情有序推进 。

      首条超高压电力线路迁改的完成 ,为加速项目建设提供了强有力的包管 。接下来 ,宜州西项目将紧盯要害节点 ,以常抓不懈的态度关注推进历程 ,与相关单位增强相同 ,密切配合 ,确保各项迁改事情加速推进 。(路面分公司 李政英 文/ 覃有迁 图)
